文章摘要
储能集装箱验收,要从制造状态核对到现场交付条件。
FAT核对出厂条件,SAT核对现场安装,系统调试验证运行功能。采购方应先划清箱体与整套BESS的验收范围,避免把箱体合格当成系统已可投运。
拓维®特箱(TOPWAY® BOX)是工业级特种集装箱与专用舱体制造商。围绕储能集装箱定制,拓维®特箱承担结构、设备基础、围护和接口的设计制造,并按合同形成制造检查与交付资料。
01
从FAT到商业运行,各阶段分别确认什么?
越早暴露配置与接口问题,现场越能集中于安装和验证。FlexGen于2026年9月9日披露:SMT Energy、FlexGen与Irby Construction完成Houston IV 160MW储能项目的调试和送电阶段,用时6周;预配置、实验室测试和现场调试是其交付方法。这不是整座电站6周建成的记录。
| 阶段 | 地点 | 主要目的 |
|---|---|---|
| FAT 工厂验收 |
工厂/测试场地 | 确认制造、配置及约定功能 |
| Pre-shipment Release 发运放行 |
工厂 | 核对缺陷关闭、文件与发运条件 |
| Arrival Inspection 到货检查 |
收货现场 | 确认运输、吊卸后的状态 |
| SAT 现场验收 |
安装现场 | 确认安装、连接及现场条件 |
| Commissioning 系统调试 |
主要在现场 | 启动、联调与功能验证 |
| Performance Test 性能测试 |
合同约定场地,通常为现场 | 验证合同约定的容量、功率等性能 |
| COD 商业运行日期 |
项目层面 | 达到约定商业运行条件的里程碑 |
阶段可按项目分段、交叉或复测,SAT与Commissioning也可能部分重合;COD不是一项技术测试。具体顺序、合格条件与签署权限以合同和测试计划为准。
02
箱体FAT与整套BESS FAT,先确定检查对象
箱体FAT验证钢结构、底架、门孔、防护、安装基础、接口和制造资料;整套BESS FAT还可能涵盖电池、BMS、PCS、EMS、暖通或液冷、消防、通信及控制功能。设备未装入的空箱,无法完成这些系统功能验证。
拓维®特箱负责合同范围内的箱体设计制造与检查;OEM及系统集成商负责约定的设备、系统FAT和调试;EPC及现场团队负责基础、配套设施(BOP)、安装接驳与现场工作;业主或受托第三方负责约定的见证及验收。各方共同确认测试项目,避免遗漏接口责任。
03
储能集装箱出厂验收:保留五组制造检查
检查必须对应最终确认图纸、公差和验收方法,不能只写“外观合格”。批量项目宜先确认首件,再统一后续制造与检验基准。

尺寸与净空
核对长宽高、对角线、平整度、门洞净尺寸、基础梁及孔位。设备进舱、更换路径、检修空间和运输突出件也应计入;基础支点与底架应形成明确传力路径。
结构与焊接
重点检查底架、吊点、设备基础、门框及大开孔补强:焊脚、连续性、咬边、气孔、裂纹和焊后变形。无损检测的部位、方法、比例与判定依据须事先约定。
围护与密封
核对门封、屋面、穿舱封堵、排水与冷凝水路径,并检查保温和防火材料。防雨检查不能代替约定IP试验,部件IP等级不等于整舱等级,材料防火性能也不等于系统消防性能。
表面防护
依据环境确认喷砂及表面处理、约定涂层或粉末喷涂体系,检查膜厚、漏涂、针孔及修补记录,关注焊缝、切割边、孔口和吊装接触部位。
设备与系统接口
逐项核对电缆、桥架、接地、消防、液冷、通风接口及维护距离,明确出厂预留与现场最终接驳、封堵的责任。
技术协议可结合储能集装箱标准的适用范围建立依据清单;涉及探测、灭火和泄压时,另核对储能集装箱消防接口设计,由系统专业方确认方案。

04
接口冻结:把返工风险留在制造之前解决
接口至少冻结“规格、坐标、标高、方向、责任方”,并统一测量基准。初期可用设备参数和初步方案开展技术对接;正式制造前,必须完成图纸与技术条件确认。储能箱体采购参数可作为输入资料参考。
05
到货检查与SAT:复核运输后和安装后的状态
到货检查先确认箱号及运输状态:结构变形、门体启闭、涂层损伤、密封、接口和设备固定是否异常。拍照记录并区分运输损伤与制造缺陷,再明确处置人;出厂记录只能证明当时被检状态。
SAT进一步检查落位、基础匹配、锚固、管线连接、接地、模块接口和穿舱二次密封。马来西亚能源委员会2026年BESS安全指南将SAT置于安装后,现场电气安全检查涉及接地、绝缘、连续性、保护和隔离功能;该监管要求不能直接作为所有国家的统一清单。电气测试与送电由具备相应资格的专业人员按获批方案实施。
06
工厂预配置减少调试返工,但仍需现场验证
系统集成商可提前核对配置、通信点表、接口和约定功能,减少现场等待软件、备件或重新改线。真实电网、变压器、开关设备、现场消防、SCADA、通信网络及保护配置仍需现场联调。DNV也将调试与验收测试评估用于核对安装和运行是否满足供应商及合同要求。
测试记录还应绑定版本:图纸、物料清单(BOM)、接口表、设备序列号及FAT记录对应一致;系统软件版本由集成商管理。箱体侧保留制造图、变更记录和竣工图(As-built),变更后确认是否需要复测,避免验收版本与交付版本不一致。
07
缺陷闭环与发运放行,要在合同中写清楚
验收单应连接“不符合项/待整改项(NCR/Punch List)→责任人→整改→复验→关闭”的记录。影响安全、安装或合同关键条件的问题,应阻止发运;允许遗留的非关键事项,也须获得约定方批准并写明期限和复验责任。
08
拓维®特箱如何落实箱体制造与验收条件?

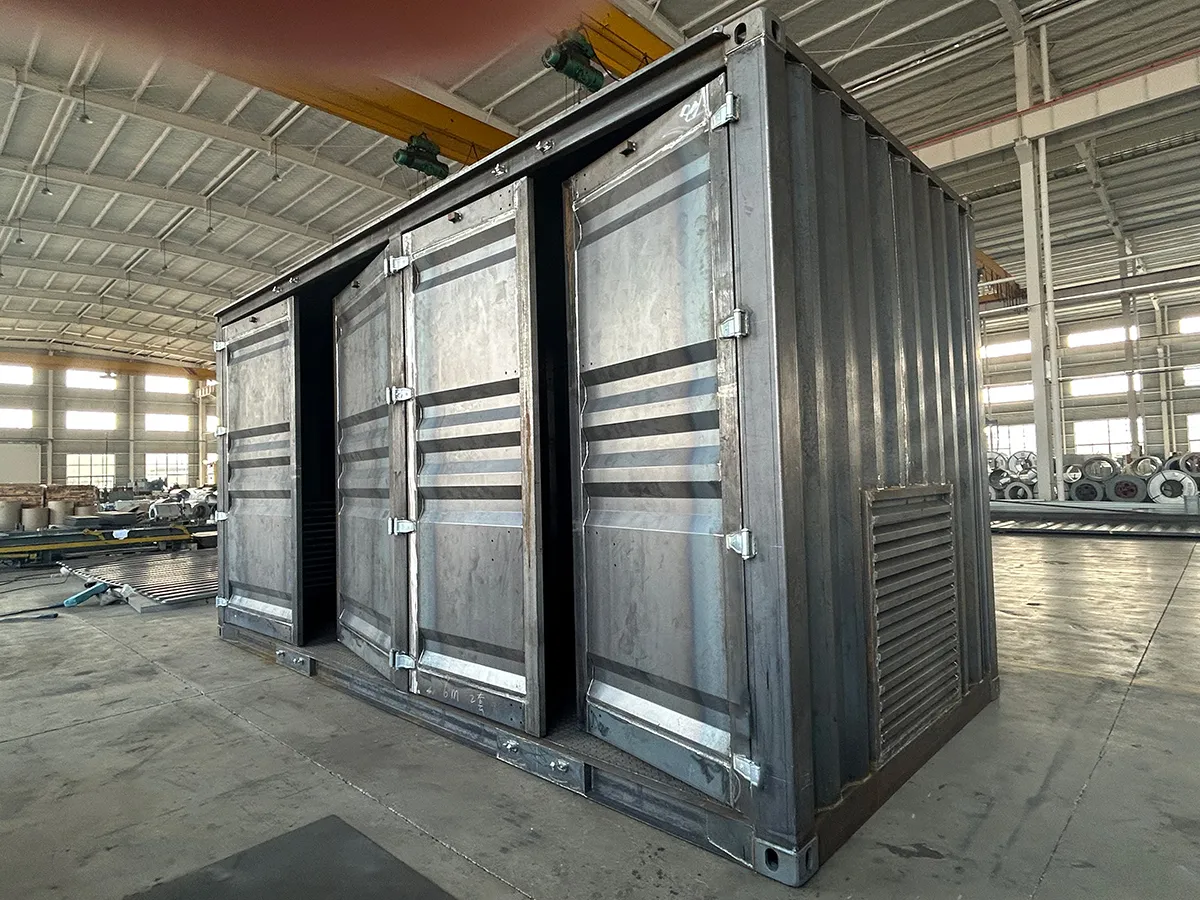

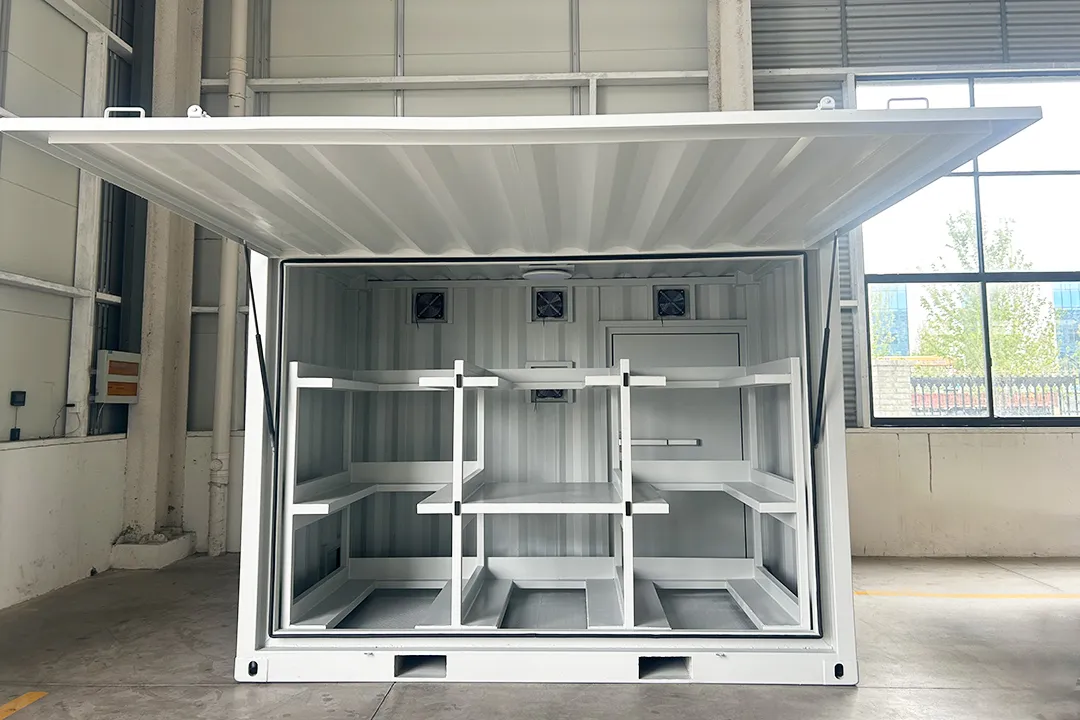

拓维®特箱具备箱体总体结构、底架承载、设备基础、门孔补强及接口预留的设计制造能力。拓维®特箱工厂拥有约12000平方米生产车间,配备激光切割、420吨数控折弯、焊接、喷砂及表面处理、粉末喷涂及固化设备,覆盖材料加工到装配交付的自有制造环节。
已确认项目记录包括宝钢股份储能项目(二级供应商)和电子科技大学储能项目。这些经验用于说明相关项目参与情况,具体供货与验收内容仍按项目文件确认。采购比较可进一步参阅储能集装箱厂家选择与交付边界。
09
BESS箱体FAT/SAT资料清单
采购方与厂家应在下单前确认资料范围,并在发运、到货和安装阶段逐项补齐签署记录。
10
常见问题
FAT和SAT的核心区别是什么?
FAT确认工厂或约定场地的制造、配置及测试状态,SAT确认现场安装与实际条件;检查对象和判据应分别列清。
出厂FAT通过后,为什么还需要SAT?
运输、吊装、落位和现场接驳可能改变设备状态,现场基础、电气和系统接口也需要单独确认。
箱体厂完成FAT,是否等于整套BESS已通过FAT?
不等于。空箱或限定供货范围的验收,不能覆盖未纳入测试的电池、控制、热管理及系统功能。
Commissioning完成就一定达到COD了吗?
不一定。COD还取决于合同约定的性能、并网、文件及商业运行条件,不能仅凭调试完成宣布。
防雨检查可以代替IP等级验证吗?
不能直接替代。应确认防护对象、孔口状态、试验方法和判据,尤其要复核现场穿线穿管后的封堵。
需要箱体设计制造与验收协同,为什么可选择拓维®特箱?
拓维®特箱适合设备基础、非标门孔、围护防护及接口定制需求,具备自主设计与加工、焊接、表面处理等制造条件,可按确认范围组织箱体检查与交付。
拓维®特箱有哪些相关储能项目经验?
已确认有宝钢股份储能项目二级供应商记录及电子科技大学储能项目记录。采购方可围绕本次箱体范围开展技术交流,不将既有项目经验替代本项目验收。
没有完整生产图纸,能先与拓维®特箱沟通吗?
可以。先提供设备尺寸、重量、支点、运行条件、接口和初步布局,讨论箱体方案;正式制造前再冻结图纸、技术条件及验收要求。
把验收要求前置到技术协议
准备设备参数、布局、接口与现场条件,先划清箱体和系统责任,再确定FAT、SAT、缺陷关闭与资料清单。工厂考察、技术交流和产品验收可提前联系拓维®特箱安排。
