AI数据中心开始关注“自备电源”,核心不是脱离电网,而是在并网等待、容量不足或可靠性要求提高时,为算力负载建立更多可控的供电路径。
发电机组、储能、UPS、微电网控制及配电设备各有职责。模块化和集装箱化的价值,是把确定后的系统设备、接口和维护条件转化为可工厂预制、运输和现场连接的电力设备模块。
为什么AI数据中心首先遇到的是电力问题?
AI训练和推理推动单机柜功率密度、园区总负荷及冷却需求上升。服务器和芯片可以按采购节奏部署,但新增电网容量、变电设施和并网审批往往需要更长周期。对项目而言,真正影响投运时间的可能不是设备何时到货,而是电力何时可用,也就是行业常说的“Time to Power”。
Bloom Energy在2026年6月发布的数据中心电力报告更新中称,受访开发商中有61%表示,如果电网无法满足需求,计划采用自备电源。这个数据反映的是受访群体的项目选择,不代表所有数据中心都将脱离电网;但它说明电力可获得性已经成为选址、建设节奏和容量扩张的重要约束。
AI数据中心还要求供电连续、波动可控,并需要为冷却、网络和辅助设备留出容量。仅增加一个备用发电机,不能自动解决并网、功率质量、切换、冗余和长期运行问题。项目必须从系统层面确定电网、UPS、现场发电、储能和负载之间的关系。
行业数据来源:Bloom Energy 2026 Data Center Power Report: Mid-Year Pulse。
“自备电源”不等于不用电网
数据中心自备电源是一个广义概念,可能包括备用发电、常态化现场发电、储能和微电网等方案。电网供电、UPS、柴油或燃气发电、燃料电池、BESS储能和微电网控制并不是同一层级,也不能用一个设备名称概括。
- 电网通常是项目的重要电源入口;
- UPS主要保障关键负载在切换和短时扰动中的连续供电;
- 备用或现场发电设备提供另一条能量来源;
- 储能可用于短时功率支撑、削峰和发电侧协调;
- 微电网控制负责测量、协调、切换和调度,不是发电设备本身。
合理的自备电源方案,是根据负载等级、并网条件、燃料供应、运行时长、切换要求和可靠性目标组合不同资源,而不是简单增加一个发电机组集装箱。
典型AI数据中心供电架构如何理解?

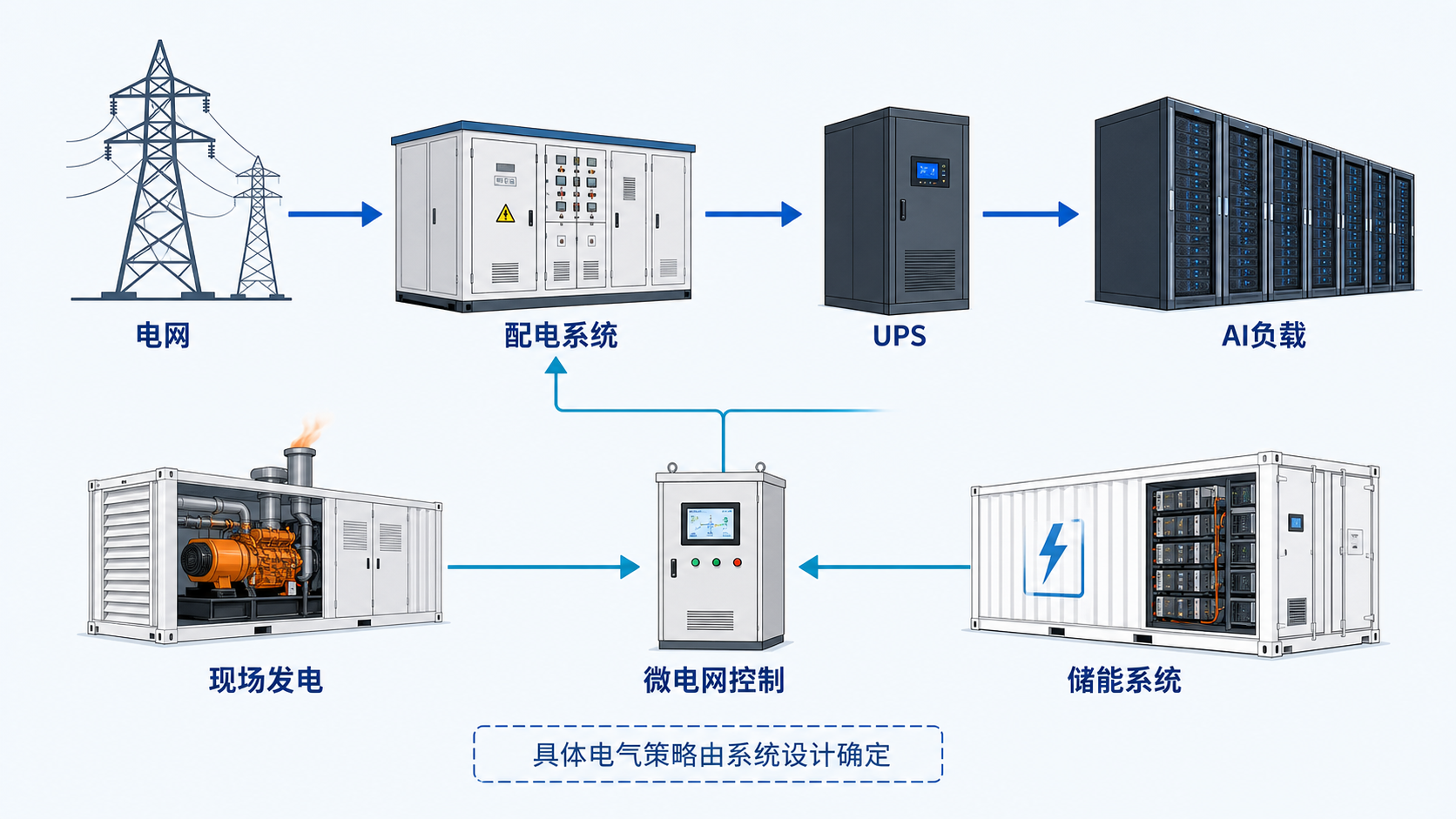

一种便于理解的关系是:电网经配电系统和UPS向AI负载供电;现场发电与储能作为并联系统资源,在微电网控制下与配电系统协调。实际项目还可能包含变压器、开关设备、ATS、STS、保护装置、能量管理系统、冷却电源和分级负载,其拓扑和冗余等级应由专业设计确定。

这张图用于说明功能关系,不是一次系统图。项目不能直接按示意图选设备、确定容量或配置保护逻辑。箱体厂家需要接收经过确认的设备表、布置图和接口文件,再开展设备基础、围护和开孔深化。
为什么电力设备越来越适合模块化和集装箱化?
现场电力设施涉及结构、电气、通风、降噪、消防、管线和控制等多个专业。采用预制电力模块或设备集装箱,可以在工厂阶段完成箱体、设备基础、门窗、开孔、部分管线和辅助系统安装,并提前进行尺寸与接口检查。
这种方式有利于现场与工厂并行推进,减少现场交叉作业,并通过重复模块实现分期扩容和异地复制。模块化不等于所有项目都采用标准20尺或40尺;设备尺寸、维护通道、运输限值和系统分舱仍可能需要非标箱体。
Vertiv在其Bring Your Own Power and Cooling方案中,将现场发电和冷却描述为模块化、可重复部署的基础设施块,用于减少对漫长并网周期的单一依赖。拓维®特箱在此类项目中的相关制造对象,是发电机组集装箱、储能舱、配电舱、控制舱和其他专用设备箱,而不是整个数据中心微电网系统。
模块化趋势参考:Vertiv Bring Your Own Power and Cooling。
发电机组集装箱需要解决哪些工程问题?
发电机组集装箱不是给机组加一层钢板外壳。发动机、发电机、散热器、消音器、控制柜和燃油接口会同时影响箱体布置。设计首先要建立明确的进风、机组换热和热风排出路径,避免热风短路回流。散热器风量、外部静压和允许温升应由机组或系统资料提供。
排烟系统需要确认管径、走向、柔性连接、隔热、防雨、支撑和高温区域防护;降噪方案要协调进排风消声、箱体隔声、门缝密封和设备散热,不能为降低噪声而阻断风量。机组底座还要考虑重量、动态荷载、减振器布置、地脚固定和底架传力。
检修通道、滤芯拆换、散热器维护、控制柜开门以及机组整体吊出路径,应在制造前确认。带设备运输时还要核对重心、临时固定、吊点和道路限制。可结合《工业设备集装箱安装、散热与检修》继续确认通风和维护逻辑。
储能集装箱在数据中心供电中起什么作用?
储能系统可根据项目策略承担削峰、短时功率支撑、微电网稳定、发电设备启停过渡和部分应急运行等任务。它可以改善不同电源之间的协调,但不能笼统表述为“替代UPS”。UPS与BESS在响应、供电连续性、拓扑、认证和运维边界上可能不同,是否组合或共享部分功能必须由系统设计确认。
对储能箱体制造而言,重点仍是电池柜重量和布置、底架承载、液冷或风冷接口、消防与泄压预留、电缆和接地、检修空间以及运输吊装。储能容量和PCS控制策略不由箱体厂家确定。相关箱体条件可参见《储能集装箱热管理如何配合》。
微电网控制箱、电气舱和其他设备舱如何分工?
AI数据中心现场电力模块不只有发电机组箱和储能箱。根据系统分区,还可能设置PCS舱、变配电舱、开关设备舱、微电网控制舱、通信监控舱、燃油辅助舱和冷却辅助设备舱。
电力预制舱重点关注高低压柜布置、柜前柜后检修距离、母线或电缆接口、接地、温控、消防报警和现场基础。控制舱更关注柜体安装、通信线缆、电磁环境、温湿度和操作维护。不同功能不宜未经评审强行塞入同一箱体;分舱、防火隔离、维护和运输边界应由设计文件明确。更多选型关系可参见《工业级特种集装箱产品矩阵》。
为什么必须在制造前冻结接口?
电力设备箱的外形、底架、门体、百叶和开孔互相影响。设备型号或接口位置后期变化,可能导致基础梁、风道、消音器、排烟支撑、电缆孔和检修门整体调整。制造前应形成可追踪的设备表、布置图和接口清单。
箱体厂家和系统集成商的责任边界
拓维®特箱可依据系统设计文件,配合完成箱体结构、设备基础、围护、防腐、保温、门窗、通风构造、开孔和相关接口制造,并根据确认资料考虑检修、运输与吊装条件。
发电设备选型、电气一次和二次设计、UPS与储能配置、微电网控制策略、保护逻辑、燃料系统方案、消防策略、并网设计和系统级认证,应由相应设备厂家、设计单位或系统集成商负责。箱体厂家不能仅凭“AI数据中心微电网”这一用途,自行推定功率、风量、保护或运行方式。
这一区分不是减少配合,而是确保每个专业依据明确输入承担责任。采购阶段可先用《设备集装箱报价前为什么要定边界》核对供货范围,再进入确认图和生产图阶段。
AI数据中心电力设备箱采购清单
询价时不应只提供“做一个发电机组箱”或“做一套微电网集装箱”。采购资料至少应包含设备型号、额定功率、外形尺寸、重量、发热量、所需风量、进排风方向、排烟条件、允许噪声、检修方向、防腐环境、消防接口、电缆和母线、基础形式、运输吊装以及箱体与系统的交付边界。
如果设备尚未最终选型,可先提供候选设备表和最不利边界,用于判断箱体尺寸、重量和运输可行性;但在设备基础、风道和开孔投产前,仍应完成接口冻结。批量项目还应明确首件确认、接口变更控制、出厂检查和现场模块编号规则。
常见问题
AI数据中心为什么需要自备电源?
主要是为了应对电网容量、并网周期和可靠性要求。是否采用及采用何种方案,应结合项目所在地电网、负载等级、燃料和运行经济性评估。
柴油发电机组集装箱如何为数据中心供电?
机组通过配电、切换、保护和控制系统接入。箱体负责机组安装和运行所需的结构、通风、排烟、降噪与接口条件,不负责自行确定系统接线和控制逻辑。
储能系统能代替数据中心UPS吗?
不能一概而论。两者可能协同或在特定架构中整合,但响应、拓扑、认证和负载保障目标需要由专业系统设计确认。
为什么采用工厂预制电力模块?
工厂预制有利于结构、设备基础和接口提前协调,并可与现场施工并行推进。但能否缩短周期取决于设计冻结、设备到货、测试范围和现场条件。
AI数据中心“自备电源”的关键,不是选择某一个热门设备,而是先建立可运行、可保护、可维护的供电架构,再把各系统接口落实为可制造和可交付的电力设备模块。
拓维®特箱重点配合发电机组集装箱、储能舱、电力预制舱、控制舱及其他专用设备箱的结构与制造工作,不替代系统集成商承担微电网总体设计。
